老屋壁癌處理:先找漏水點再修補

牆面冒出白粉、油漆起泡,手一摸還會掉屑,很多屋主第一反應是「再刷一層漆就好」。結果過幾週又復發,像擦不掉的粉筆灰,一直提醒問題沒解決。

老屋最常見的關鍵,其實不是「怎麼補」,而是壁癌處理要先找漏水點。水源沒止住,任何批土、底漆都是暫時遮羞布。把流程走對,才能把時間和預算花在刀口上。

壁癌從哪來?先認清「水」才是主角

老屋壁癌處理:先找漏水點再修補

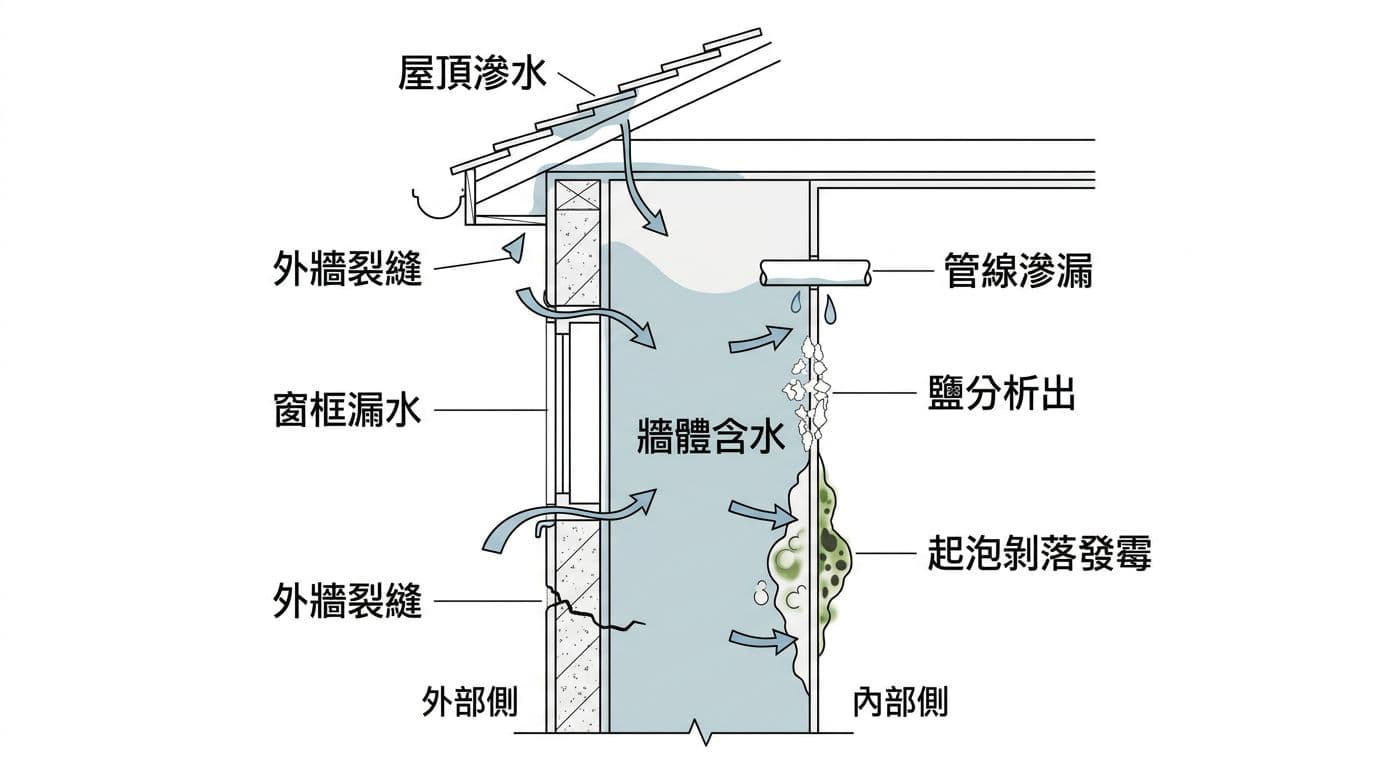

老屋壁癌常見成因示意圖,標出水路與可能漏水點,此圖由 AI 生成。

壁癌常被當成「牆壁發霉」,其實兩者常一起出現,但本質不一樣。壁癌多是牆體含水後,把水泥或砂漿裡的可溶性鹽分帶到表面,水分蒸發後留下白色結晶,接著就出現粉化、起泡、剝落。霉味與黑點,則是潮濕環境讓黴菌趁機生長。

老屋更容易中招,原因很直白,材料老化、接縫疲乏、管線年代久。常見水路來源大多集中在幾個位置:外牆細裂、窗框矽利康老化、頂樓防水失效、浴室或廚房的給排水管滲漏,或陽台門窗邊角積水回滲。也有人把家具貼牆、長期不通風,讓牆面含水更難乾,變成「慢慢爛」的溫床。

想快速建立正確觀念,可參考室內設計專業單位整理的流程與預防要點,例如這篇壁癌處理流程與預防建議,讀完會更清楚哪些步驟不能省。

壁癌像感冒咳嗽,表面止咳很快,但病因沒處理就會反覆。

先抓漏再談修補,漏水定位要有順序

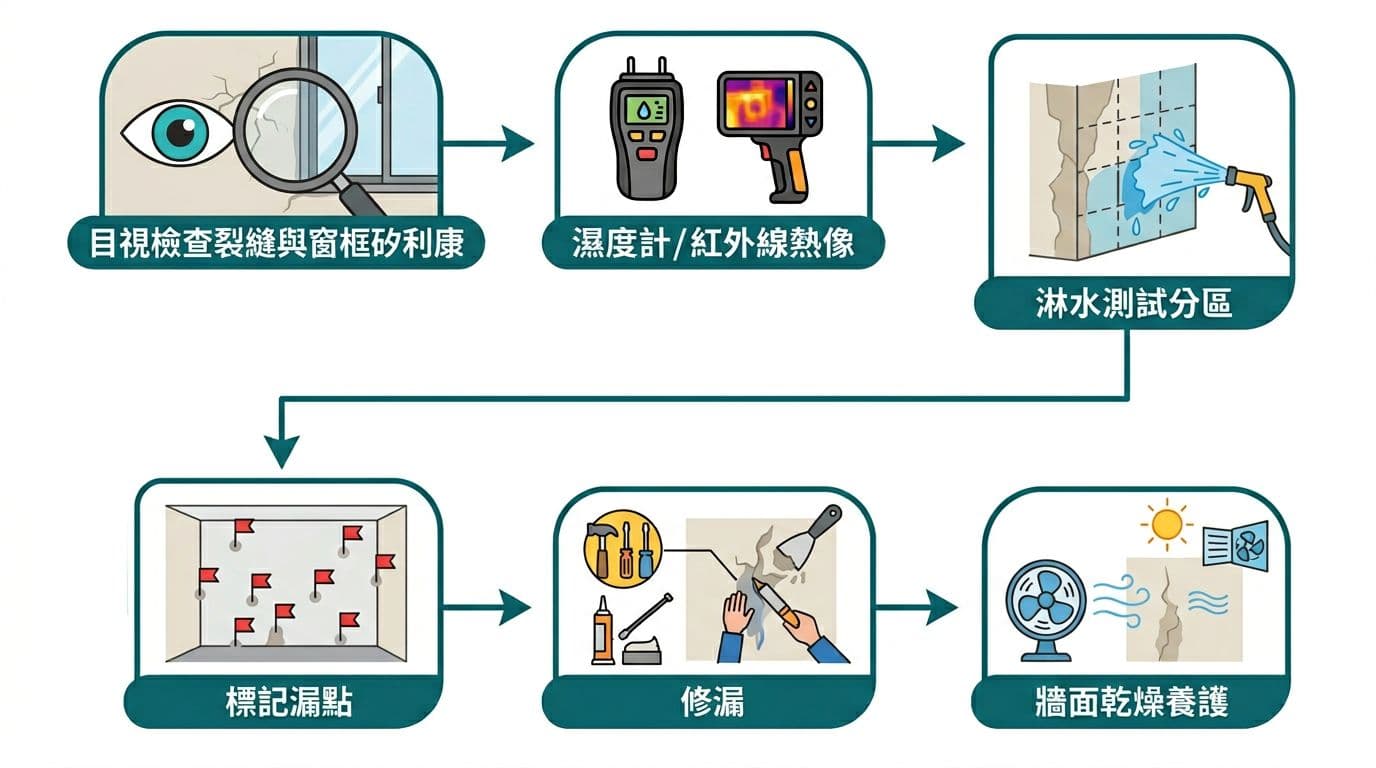

Step-by-step infographic flowchart showing the process from visual inspection for cracks and silicone issues, to moisture meter and infrared imaging, sectional water spraying test, marking leak points, repairing leaks, and wall drying maintenance. Clean printable design with Traditional Chinese labels on a white background.

漏水檢查的實務流程圖,從目視到測試分區,此圖由 AI 生成。

牆面出現壁癌時,最怕「看到哪補哪」。因為水會在牆內走位,真正漏點常在別處。比較可靠的做法,是用一套順序把範圍縮小,最後再動手修補。

實務上常用的流程可以簡化成六步,屋主也能聽懂師傅在做什麼:

  1. 目視檢查:先看窗框四周、牆角、天花板交界線,有沒有裂縫、鼓起或水痕。
  2. 判斷區位:壁癌在浴室共牆,先懷疑防水或管線;在外牆面,先懷疑雨水回滲。
  3. 量測含水:濕度計能快速抓出「濕區」,紅外線熱像可協助定位冷熱差異。
  4. 分區淋水測試:外牆或窗框可用分段淋水,觀察室內反應,逐步逼近漏點。
  5. 標記與修漏:找到漏點後先修漏,常見是重打窗框矽利康、補裂縫、防水層修補,或做高壓灌漿止水。
  6. 牆面乾燥養護:修漏後要留時間乾燥,不乾就封起來,等於把水關在牆內。

當懷疑是管線問題,通常就進入水電維修範圍。這時候若直接鑿牆亂找,往往越打越大洞,還不一定找得到。想了解更完整的檢測到施工步驟,可對照這篇壁癌處理完整步驟與注意事項,重點是先定位再施工。

在找師傅這件事上,「工種」要分清楚。抓漏、防水、泥作、油漆是不同專業,老屋常需要跨工班協作。若案件牽涉多工種,改由統包工程整合,反而能減少溝通成本。

修補牆面要分層做,材料選錯最容易復發

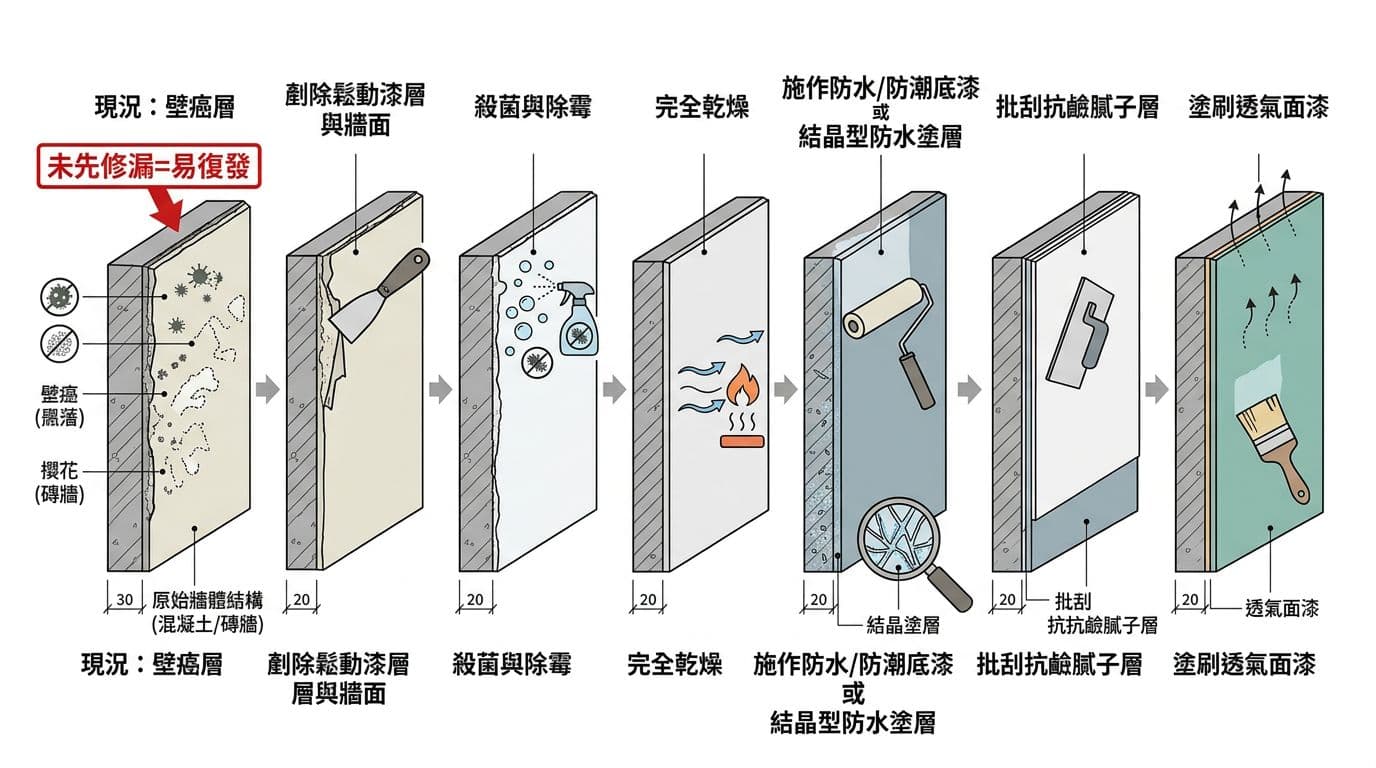

Cross-sectional diagram showing wall cancer repair steps: remove loose layers, sterilize mold, dry, apply waterproof primer, alkali-resistant putty, and breathable topcoat. Features Traditional Chinese labels and warning '未先修漏=易復發'.

壁癌修補分層施工示意圖,提醒未先修漏容易復發,此圖由 AI 生成。

修補壁癌不是「補土加油漆」兩道工。老屋牆面通常已經粉化,若只蓋住表層,很快又會被鹽分頂起來。2026 年市場主流做法更強調「堵水,清除,重新防水」,常見會搭配矽酸質滲透結晶類材料,讓防水深入毛細孔,而不是只停在表面。

比較穩的分層作法通常包含:剷除鬆動層、除霉殺菌、充分乾燥、做防水或防潮底層、上抗鹼批土,最後用較透氣的面漆。乾燥時間常被低估,尤其梅雨季或背風面,牆體含水不降,後續材料就黏不住。

以下表格用「嚴重度」幫屋主做快速判斷,費用僅供裝修費用估算抓區間,實際仍看漏點難度、施工面積與坪數配置而定:

狀況常見作法適合找誰參考費用(每㎡)
輕度(小面積白粉、起泡)局部剷除,抗鹼底漆,透氣面漆居家修繕,油漆師傅約 800 到 1,200 元
中度(持續潮濕、有裂縫)先修漏,必要時灌漿止水,再分層修補抓漏防水,水電維修約 1,200 到 2,500 元
重度(大面積剝落、反覆多年)鑿除到結構層,重做防水與粉刷統包工程或整合工班約 2,000 到 3,500 元

表格的重點很簡單,修漏的成本常比表面油漆更值得。若屋主同時在規劃老屋翻新或想調整格局,最好把壁癌、外牆防水、浴室防水與室內設計一起排進工期,避免完工後再拆再修。

不少人也會參考媒體整理的 DIY 要點,但同樣要把「先止水」放在第一位,例如這篇壁癌自己補救的重點整理就提醒,直接塗漆通常很快就會再剝離。

當屋主需要找師傅時,常卡在兩件事,第一是不知道該找哪個工種,第二是報價差很大。此時若透過5988裝修爸王這類裝修媒合平台,能用「門當戶對」機制把案件條件配對到對的人,例如地區、工種、屋況、預算、工期與是否需要統包。對屋主來說,比起海量詢價,更像把鑰匙交給對的鎖匠。

平台也會強調雙向保障,避免師傅接到不符條件的案子,也讓屋主在溝通、進場與變更上更有依據,降低爭議風險。尤其在工程牽涉多工班時,明確的裝修合約保障會直接影響最後的品質與收尾。

同時,對希望增加案源的職人或設計公司來說,加入平台也能更聚焦接到適合的案件,可參考加入裝修爸王專業行列了解合作方式與審核流程。

結語:壁癌要根治,順序比力氣更重要

老屋壁癌最怕「補得很勤,漏得更勤」。把壁癌處理的順序做對,先抓漏,再乾燥,最後分層修補,復發機率才會明顯下降。當問題牽涉外牆、防水、管線與泥作時,讓合適工種或統包接手,通常更省錢也更省心。下一次牆面又起泡時,與其急著找油漆,不如先把漏水點找出來,答案往往就藏在那裡。
